Herinrichting Dirk Lubbertstraat en Wijdenes Spaansweg in Breezand
De Dirk Lubbertstraat en Wijdenes Spaansweg in Breezand worden vernieuwd. Wij vervangen de riolering, asfaltrijbaan en bestrating. De parkeervoorzieningen en het openbare groen worden opnieuw ingericht.
Planning werkzaamheden
De werkzaamheden in de Dirk Lubberstraat zijn verplaatst en starten in het voorjaar van 2025. Aansluitend wordt de Wijdenes Spaansweg heringericht. De werkzaamheden worden eind 2025 afgerond. In het najaar volgt nog een informatieavond om de aannemer en zijn planning te presenteren.
Werkzaamheden nutsbedrijven
Vooruit op het herinrichten van de straat vervangen nutsbedrijven enkele kabels en leidingen. In 2024 worden de kabels en leidingen vervangen in de Dirk Lubberstraat (april tot juni) en de Wijdenes Spaansweg (juli tot september).
Nutsbedrijven zullen u hierover zelf informeren.
Dirk Lubberstraat | Liander, gas | Liander, electra |
Wijdenes Spaansweg | Liander, gas | PWN, water |
Update januari 2025
De aannemer voor de herinrichting van de Dirk Lubberstraat en Wijdenes Spaansweg is bekend. Borst GWW bv uit Anna Paulowna gaat de werkzaamheden uitvoeren.
De herinrichting start in de Dirk Lubberstraat aan de zijde van de Zandvaart richting de Burg. Lovinkstraat. De aannemer werkt als volgt:
- het verwijderen van de bestaande verharding;
- het aanbrengen van de riolering/ huisaansluitingen;
- het aanbrengen van de nieuwe inrichting.
Deze werkvolgorde gaat in een trein (in een vaste volgorde en zonder onderbrekingen) de hele straat door. Vervolgens start de aannemer aansluitend in de Wijdenes Spaansweg aan de zijde van de Burg. Lovinkstraat richting de Zandvaart.
Locatie | Begin | Eind |
Verwijderen asfalt Dirk Lubbertstraat | 25 februari 2025 | 26 februari 2025 |
Rioolwerkzaamheden Dirk Lubbertstraat | 27 februari 2025 (in fasen) Zie overzichtstekening | 30 april 2025 |
Inrichting Dirk Lubbertstraat | 1 mei 2025 (rijbaan) | 15 mei 2025 (rijbaan) |
Verwijderen asfalt Wijdenes Spaansweg | 29 april 2025 | 29 april 2025 |
Riool werkzaamheden Wijdenes Spaansweg | 29 april 2025 Zie overzichtstekening | 26 september 2025 |
Inrichting Wijdenes Spaansweg | 8 september 2025 (rijbaan) | 30 september 2025 (rijbaan) |
Momenteel loopt de aanbesteding voor het selecteren van een aannemer voor het uitvoeren van de herinrichting. De werkzaamheden in de Dirk Lubbertstraat zijn verplaatst naar het voorjaar van 2025 en aansluitend wordt de Wijdenes Spaansweg heringericht. De werkzaamheden worden eind 2025 afgerond. In het najaar volgt nog een informatieavond om de aannemer en zijn planning te presenteren.

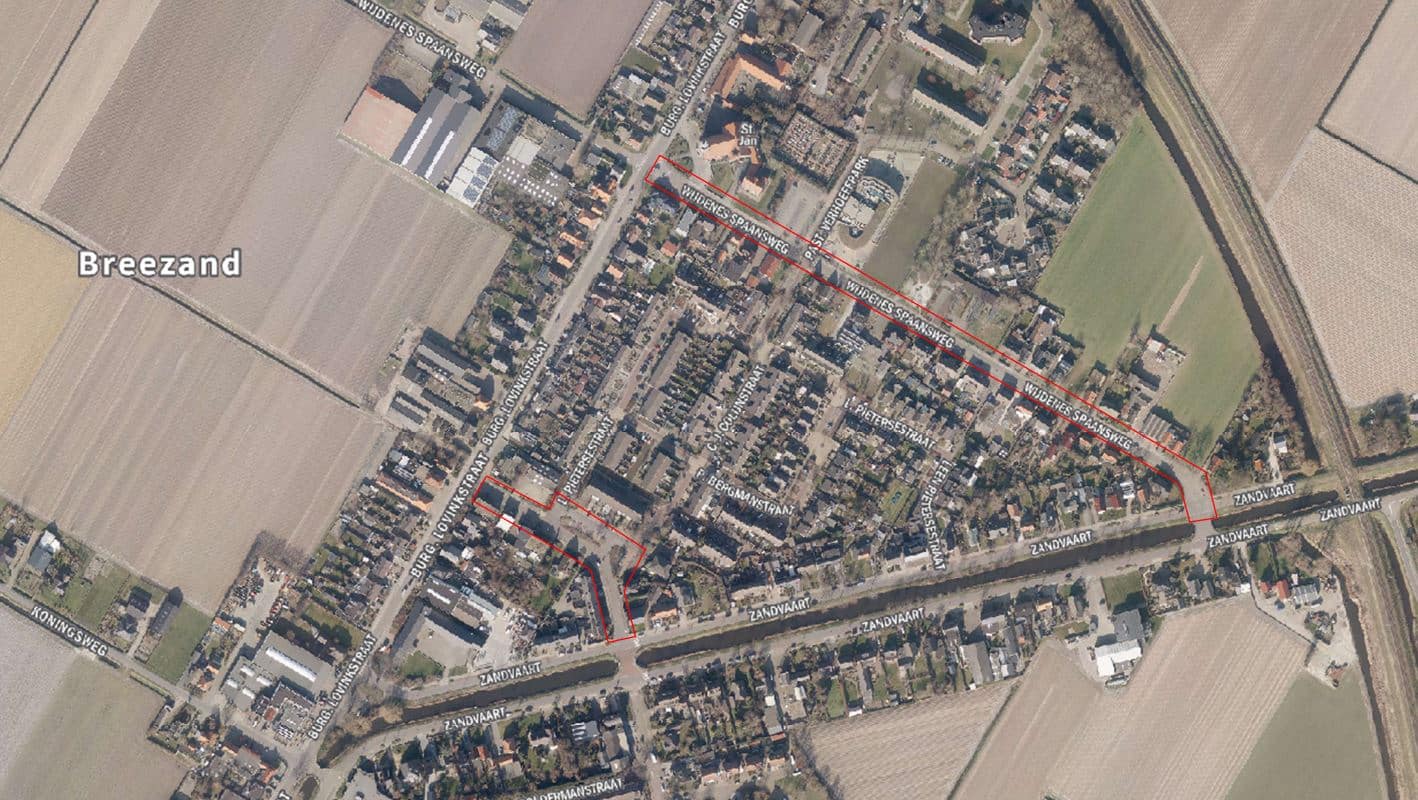

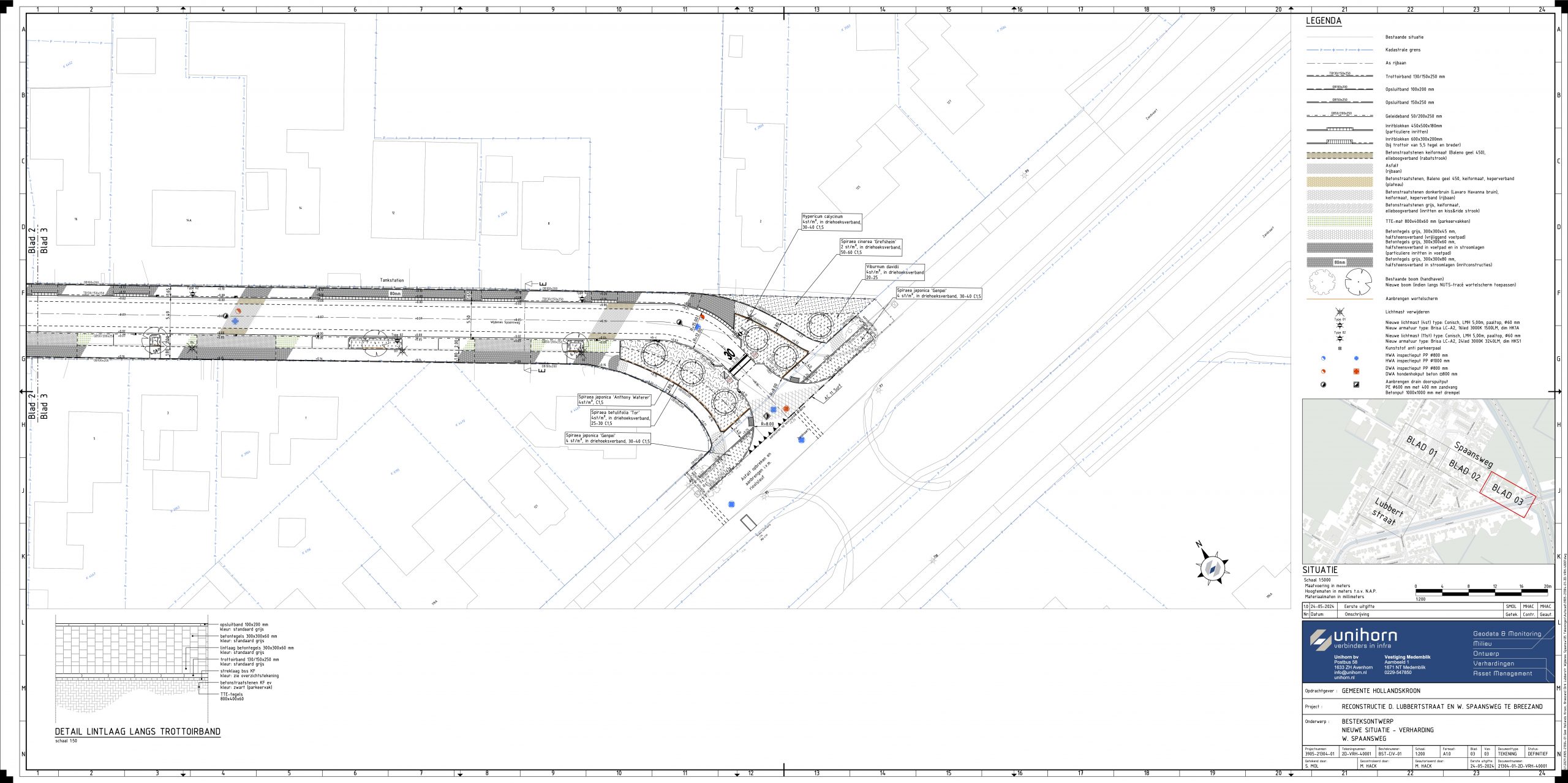

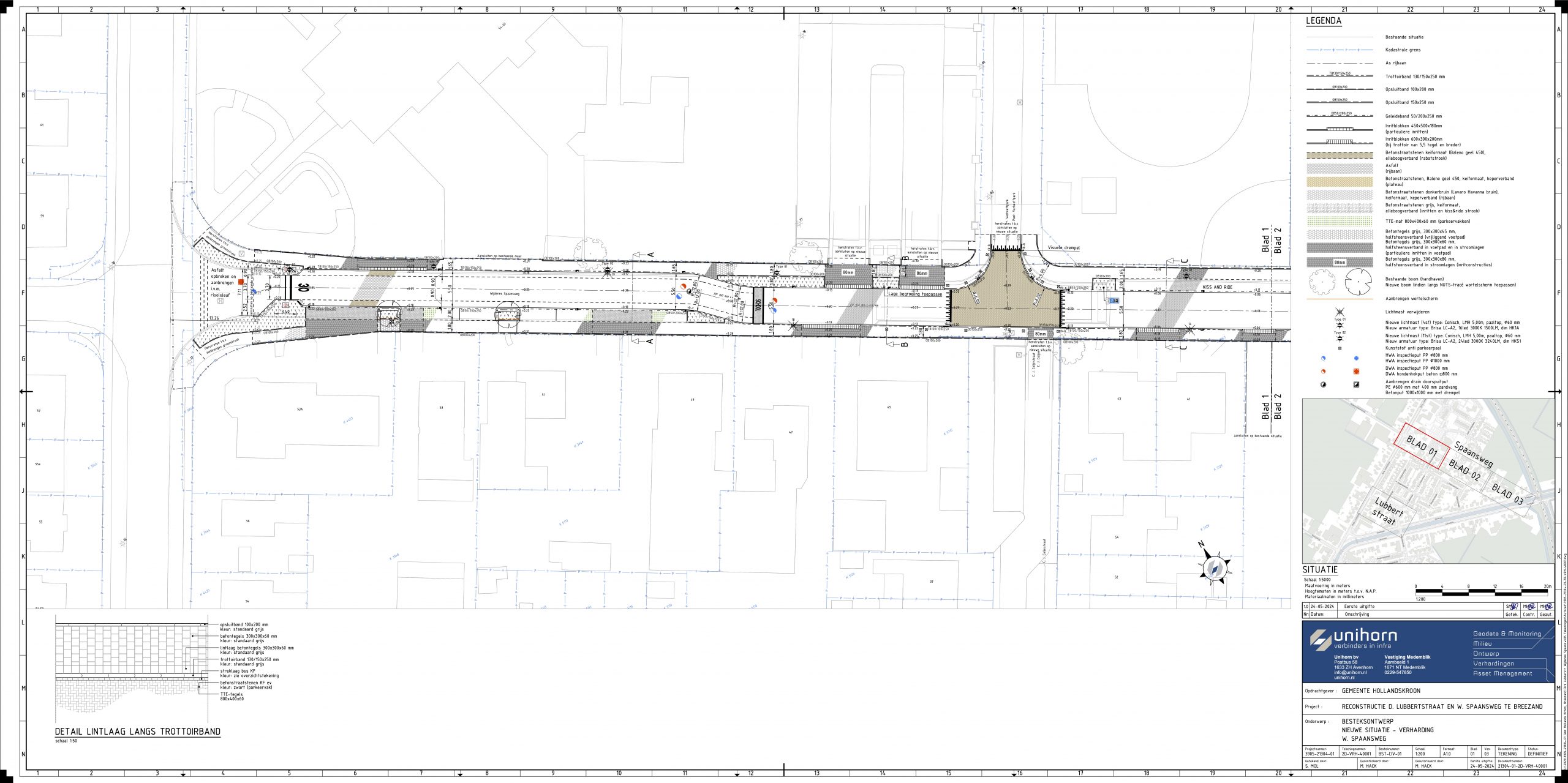

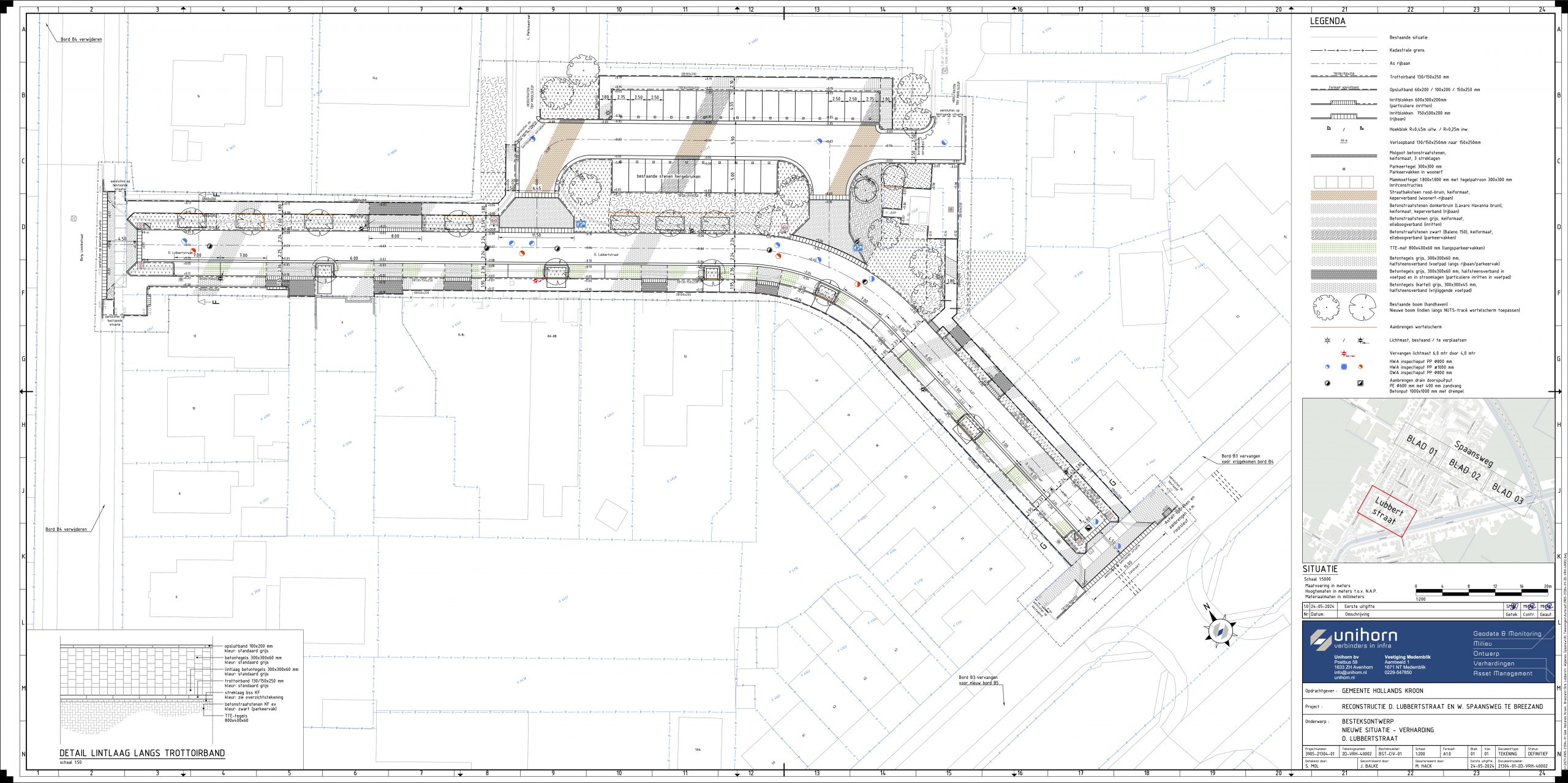

Hieronder vindt u de bouwtekeningen. U kunt deze vergroten door op een afbeelding te klikken.

Door organisatorische uitdagingen is de rioolberekening later klaar dan we dit wilden. Dit heeft gevolgen voor de planning van het project.
Het is de bedoeling dat er voor de zomervakantie 2024 een aannemer is voor het project. Dit betekent dat de start van de werkzaamheden in de Dirk Lubberstraat na de zomervakantie is. Begin 2025 starten vervolgens de werkzaamheden in de Wijdenes Spaansweg. De werkzaamheden worden dan halverwege 2025 afgerond.
